Rénovation de la charpente et de la toiture
Diagnostic initial :
Charpente traditionnelle en bois attaquée par des insectes xylophages
Quelques éléments affaissés au niveau du faîtage
Couverture en tuiles mécaniques poreuses et mal fixées
Absence d’écran sous toiture et isolation insuffisante
Travaux réalisés
a. Installation du chantier
Montage de l’échafaudage périphérique
Mise en sécurité du chantier (filets, garde-corps, bâches)
Durée : 2 jours
b. Dépose de l’ancienne couverture
Retrait des anciennes tuiles et liteaux
Tri et évacuation en décharge agréée
Durée : 3 jours
c. Réfection de la charpente
Remplacement des éléments défectueux (chevrons, pannes, arbalétriers)
Traitement fongicide et insecticide de la charpente conservée
Pose d’entretoises pour rigidifier la structure
Durée : 1 à 2 semaines
d. Isolation et écran sous toiture
Pose d’un écran HPV (hautement perméable à la vapeur)
Isolation par l’extérieur en panneaux de fibre de bois (épaisseur 160 mm)
Durée : 3 à 4 jours

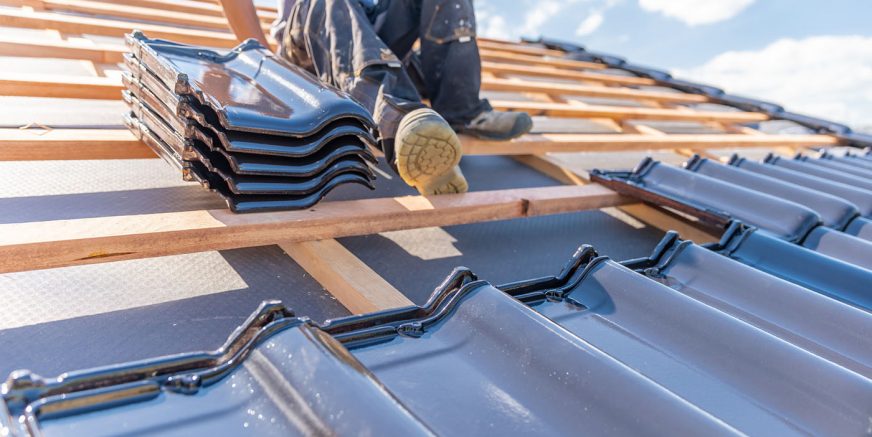

e. Pose de la nouvelle couverture
Pose de liteaux neufs et tuiles en terre cuite type « canal »
Fixation au crochet inox selon la pente et la zone de vent
Réalisation des rives, faîtage ventilé et noues zinc
Durée : 1 à 2 semaines
f. Finitions et contrôles
Pose de gouttières en zinc neuves
Vérification de l’étanchéité à l’eau et à l’air
Nettoyage complet du chantier
Durée : 2 jours
Planning global :
| Phase | Durée | Période |
|---|---|---|
| Installation & dépose | 1 semaine | Semaine 1 |
| Réfection charpente | 2 semaines | Semaines 2–3 |
| Isolation & écran | 1 semaine | Semaine 4 |
| Pose couverture | 2 semaines | Semaines 5–6 |
| Finitions | 2 jours | Fin semaine 6 |
Informations projet :
